系統門窗的安裝標準,你知道?
門窗是家居空間的重要組成部分。除了通風作用外,門窗也能起到意想不到的裝飾效果,讓整個房屋風格迥異。但是你知道嗎?在裝修過程中,門窗鋁型材的安裝好壞將直接影響著日后家居生活的安全與舒適度?,F(xiàn)在,就讓我們一起來看看系統門窗的專業安裝標準吧!
?門窗洞口測量
門窗洞口尺寸的測量為門窗的設計制作提供基礎數據,關系到門窗安裝效果與質量保證。按洞口類型,門窗洞口的測量可分為普通洞口測量和異型洞口測量。
門窗洞口尺寸主要是測量門洞的高度、寬度以及左右兩邊門窗的進出位置。由于墻體不平或不直等原因,實際測量經常會出現“取點位置不同,測量結果不同”的現象。所以大家在測量時要注意多點測量,結合實際情況測出準確數據。

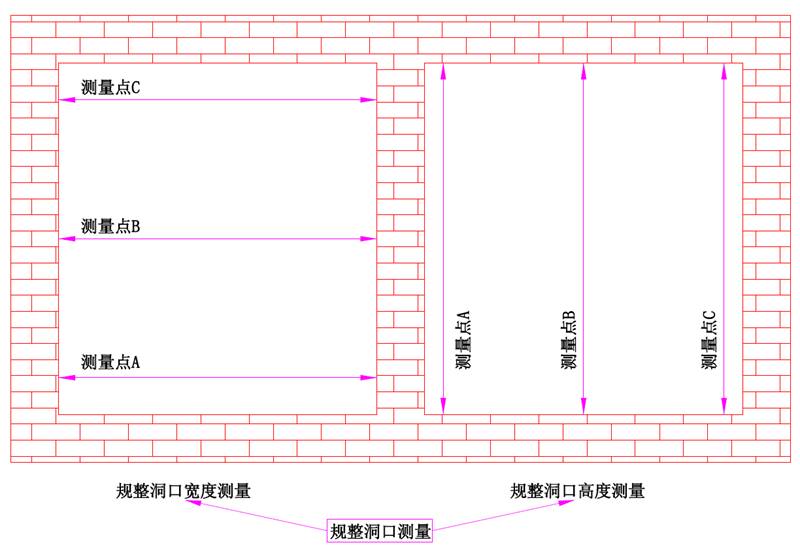

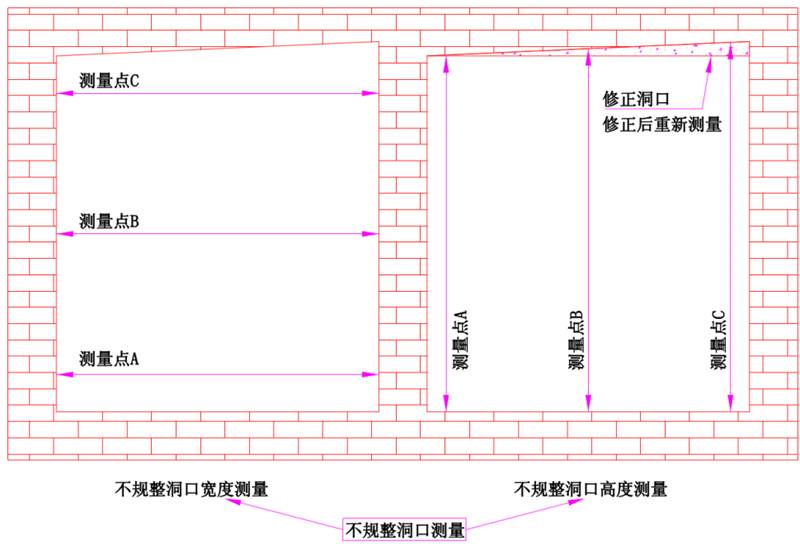

實際操作應以門窗在洞口內安裝橫平豎直為基準。由于洞口在施工中存在水平和垂直偏差,因此在測量時需用卷尺、吊線錘等工具找出洞口的最 小水平寬度和最 小垂直高度;至少記錄3個測量點,并取最 小值為準,對于不規則或者偏差嚴重的洞 口則需要對洞口進行修整,洞口修整完畢后再重新測量。

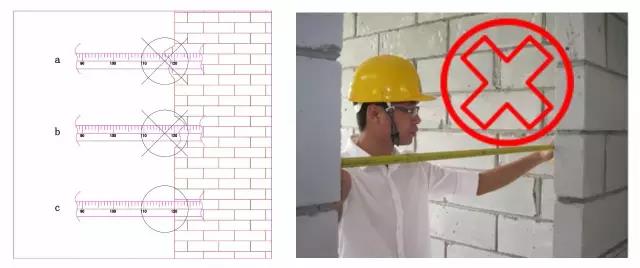

(錯誤的測量方法)
洞口測量點的選取盡可能是較為平整的面,有明顯凸點或者凹點會嚴重影響測量結果。

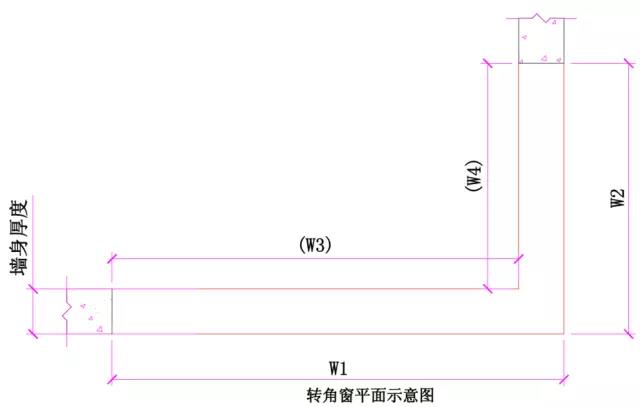

測量轉角窗洞口時,高度測量跟常規洞口基本一致,但在測量外沿寬度(W1\W2)與內沿寬度(W3\W4)時,則有明顯的區別。一般來說,測量寬度都以外沿尺寸為準:正面測量時,量出陽臺頂面外側轉角至外側墻體的距離,記錄為W1;側面測量時,同樣量出陽臺頂面外側轉角至外側墻體的距離,記錄為W2;測量出W1、W2寬度后,還必須測量窗臺或者墻身的厚度。因為墻身的厚度與產品系列的選用以及準確的產品安裝位置都會影響成品的寬度尺寸。

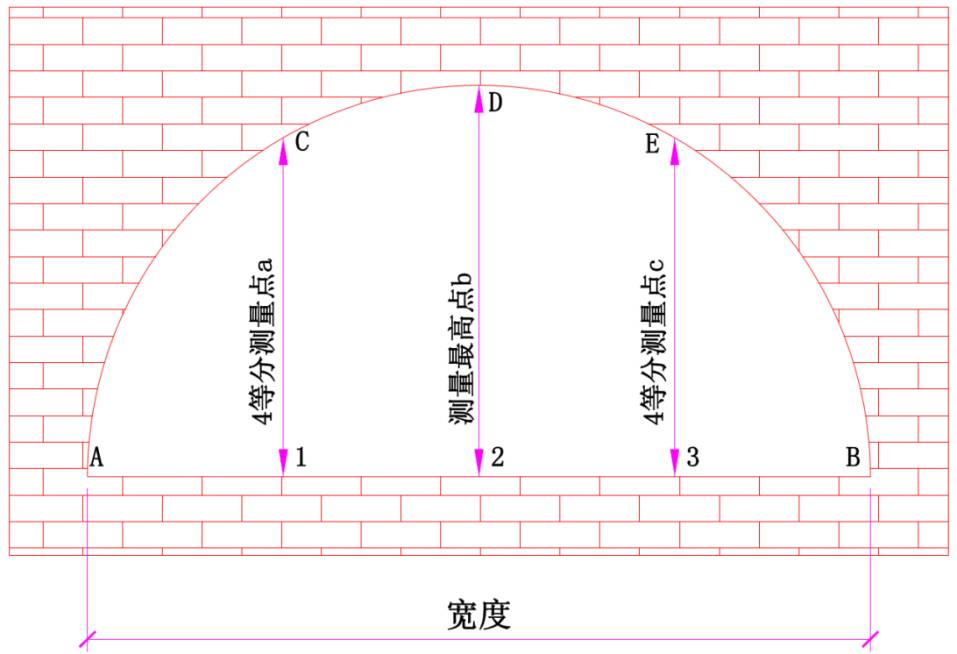

如圖,先測出弦長和弧高,然后把弦長分成若干份。在AB 上標出對應點1、2、3, 先測出A1、A2、A3 的尺寸,再測出C1、D2、E3的尺寸(測量過程中一定要保證C1、D2、E3 與AB 垂直)。記錄好幾組測量數據后,在電腦或者圖紙上描圖,根據測量的C、D、E點,用圓滑的曲線描繪出弧形的洞口尺寸,弦長分成的等分越多,描繪出來的洞口尺寸越準確(除上述方法外,也可以用紙皮套在洞口上畫線,畫出洞口的輪廓,再從紙皮上測量相應的尺寸)。
?門窗上墻安裝
門窗的上墻安裝是成品安裝的重要一環,它對門窗的使用以及日后的維護都起到非常關鍵的作用,因此需要由安裝經驗豐富的專業人員進行操作。門窗的安裝根據不同的項目需求可分為干法安裝和濕法安裝。

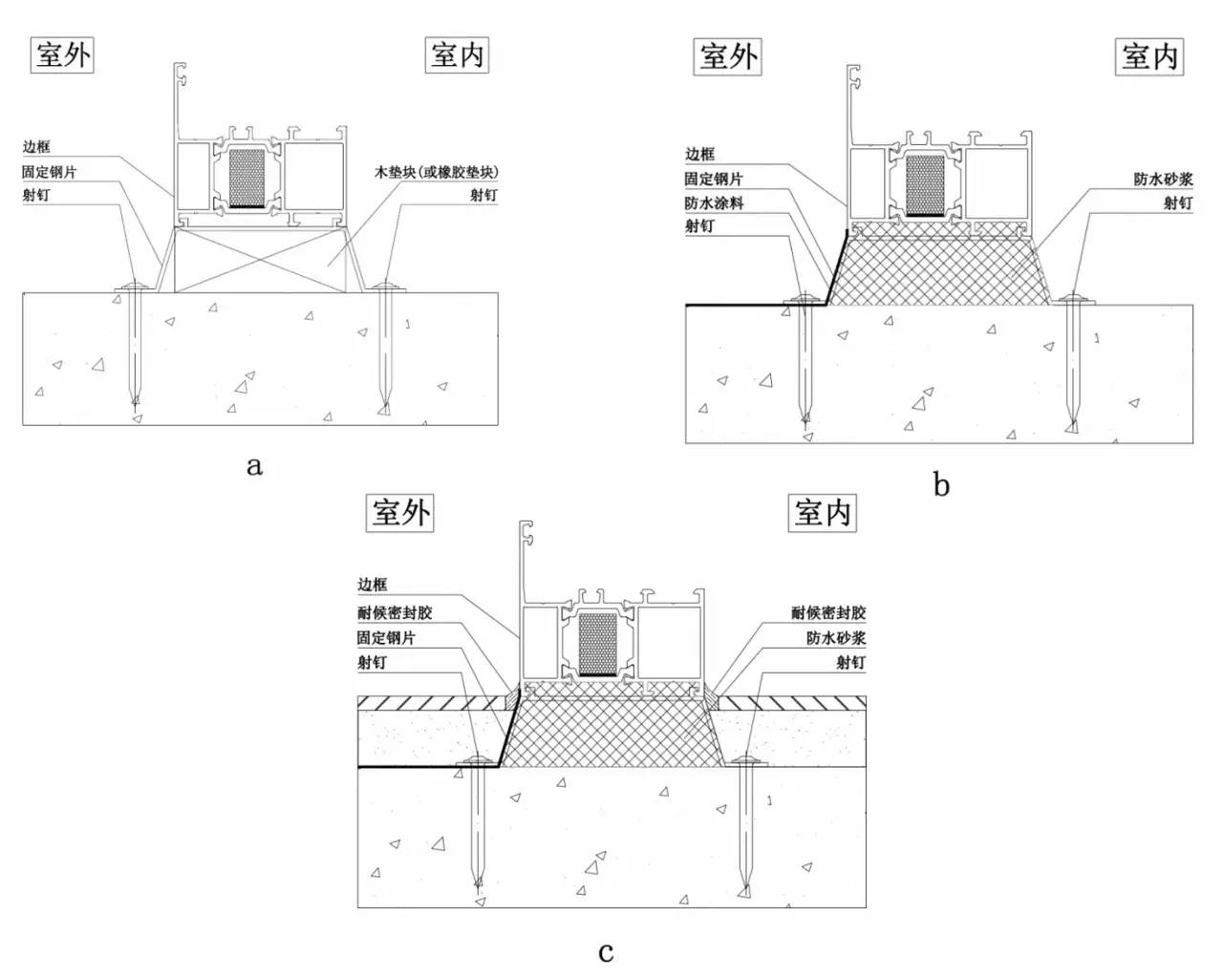

a、在毛坯洞口預埋鋼副框,鋼副框上墻調好水平后,附框與洞口間的縫隙填充防水砂漿,副框與洞口間的縫隙要預留10mm以上,固定好副框后,在室外側副框與洞口間涂刷防水涂料;
b、鋼副框上墻后,就可以進行室內外裝修,裝修完成面以鋼副框表面為準;
c、室內外裝修完成后,門窗框架上墻,窗框上墻前必須做好防護處理,防止門窗被污染或者刮花,門窗框架與鋼副框的間隙要5mm以上。門窗框架與鋼附框固定連接前,必須用水平儀打好水平,窗框的水平可以通過邊框調整件進行調整,打好水平后就可以直接跟鋼副框連接固定;
d、門窗框架固定后,窗框與鋼副框縫隙間需填縫處理,通常采用聚氨酯發泡劑填縫,然后在窗框室內室外側都打上耐候密封膠,做好密封處理,這樣門窗的上墻安裝操作基本完成。
濕法安裝跟干法安裝的主要區別:濕法安裝,窗框必須在墻體濕作業前上墻,而干法安裝可以在室內外裝修完成后再上墻。

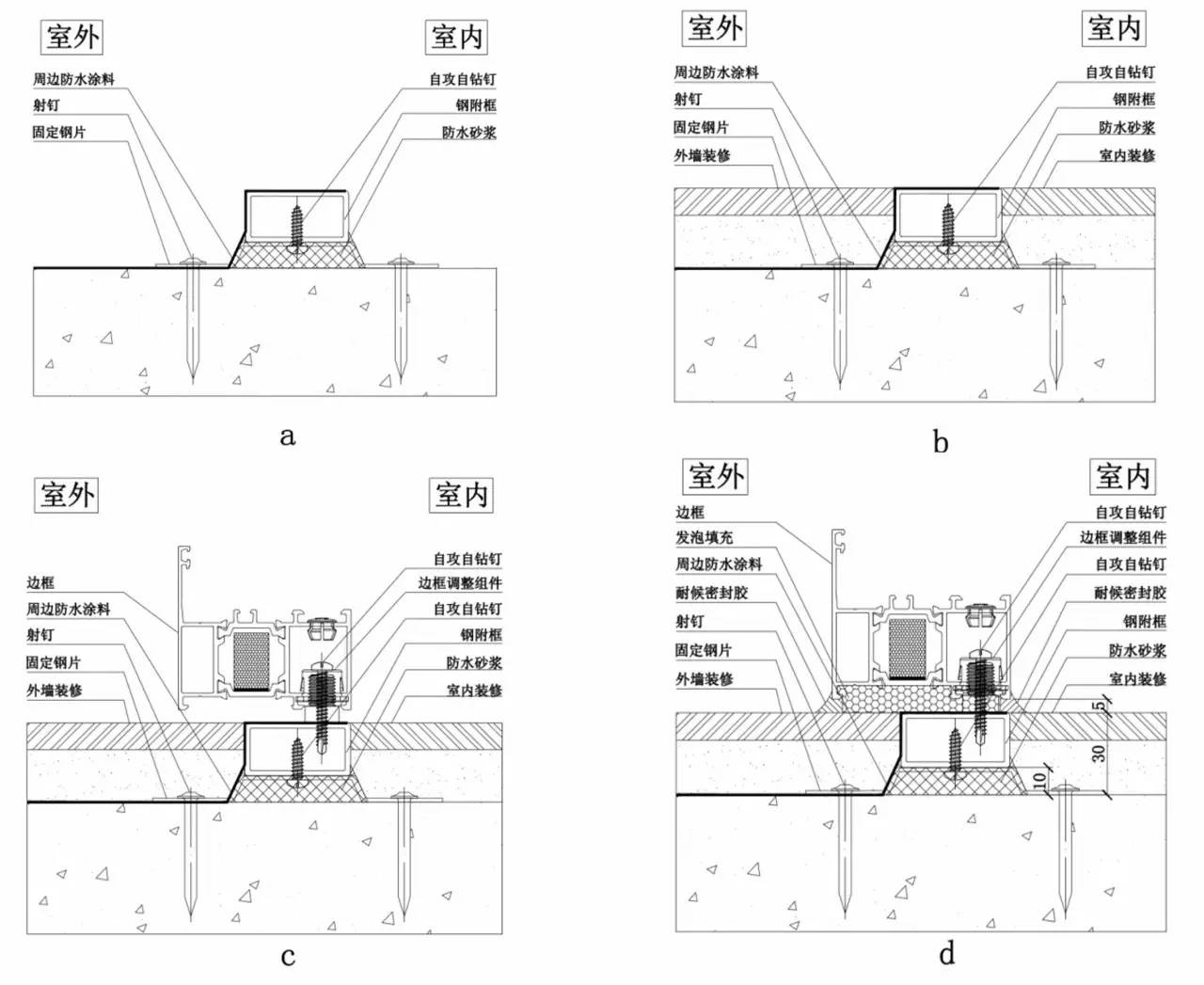

a、在毛坯洞口套入窗框,窗框套入洞口的前后均不能把門窗上的保護膜撕掉,這樣可避免后期施工對門窗造成損害;利用木墊塊調整好窗與墻體間的間隙,打好水平后固定窗框;
b、固定好窗框后,需作防水處理:在窗框與墻體間填充防水砂漿,填充滿砂漿讓窗框穩定后,把木墊塊卸出。然后在外墻窗框與墻體間涂上防水涂料;
c、做好防水處理后,就可以做室內外裝修,在做室內外裝修前要對門窗做好保護,防止污染、刮傷。在濕法安裝過程中,這一步尤其重要。
